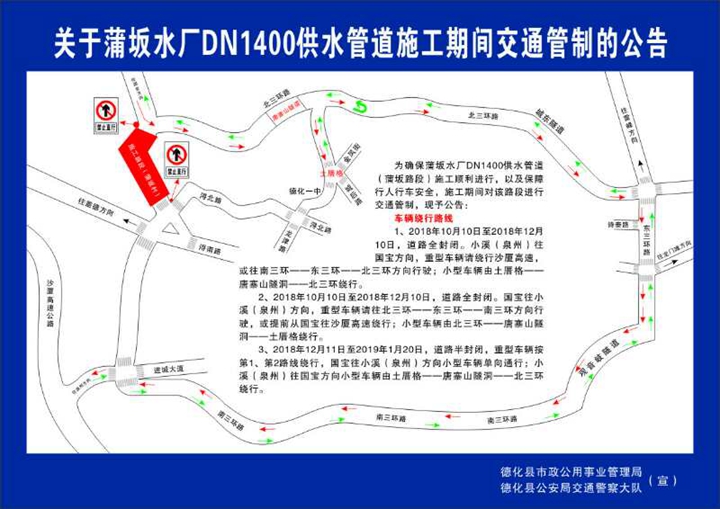

为确保蒲坂水厂DN1400供水管道(蒲坂路段)施工顺利进行,以及保障行人行车安全,施工期间对该路段进行交通管制,现予公告:一、交通管制路段省道215线德化蒲坂路段。二、交通管制时间2018年10月10日至2018年12月10日(全封闭);2018年12月11日至2019年1月20日(国宝往城关方向小...

为确保蒲坂水厂DN1400供水管道(蒲坂路段)施工顺利进行,以及保障行人行车安全,施工期间对该路段进行交通管制,现予公告:一、交通管制路段省道215线德化蒲坂路段。二、交通管制时间2018年10月10日至2018年12月10日(全封闭);2018年12月11日至2019年1月20日(国宝往城关方向小型车辆单向通行)。三、车辆绕行路线1、2018年10月10日至2018年12月10日,道路全封闭。小溪(泉州)往国宝方向,重型车辆请绕行沙厦高速,或往南三环——东三环——北三环方向行驶;小型车辆由土厝格——唐寨山隧洞——北三环绕行。2、2018年10月10日至2018年12月10日,道路全封闭。国宝往小溪(泉州)方向,重型车辆请往北三环——东三环——南三环方向行驶,或提前从国宝往沙厦高速绕行;小型车辆由北三环——唐寨山隧洞——土厝格绕行。3、2018年12月11日至2019年1月20日,道路半封闭,重型车辆按第1、第2路线绕行,国宝往小溪(泉州)方向小型车辆单向通行;小溪(泉州)往国宝方向小型车辆由土厝格——唐寨山隧洞——北三环绕行。四、其他相关事项如因施工需要对交通管制时间调整,将另行通告。特此通告!德化县市政公用事业管理局德化县公安局交通警察大队2018年10月8日
